尚義抽水蓄能電站3號機組轉子成功吊裝 |
|
|
|
|

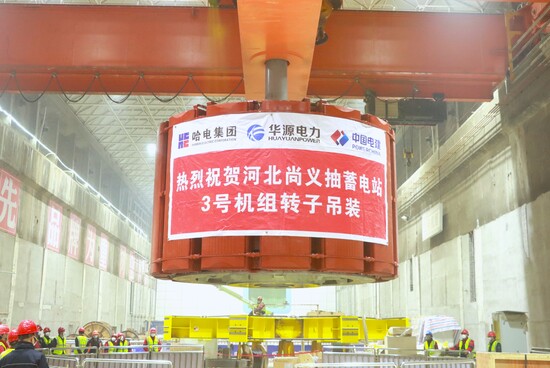

12月15日,尚義抽水蓄能電站3號機組轉子安全、精準吊裝就位,為后續機組總裝調試及實現投產目標奠定了堅實基礎。 轉子吊裝作業精度要求高、安全風險突出、協同難度大。為確保吊裝順利完成,項目部提前謀劃,周密制定專項方案與應急預案。吊裝前,聯合各方對轉子本體、橋機、吊具及安全措施進行全面排查;吊裝過程中,指揮、操作、監測等各崗位緊密配合,全程平穩流暢、安全可控,充分展現了項目部過硬的技術實力與卓越的管理水平。 回望全年安裝征程,面對工期緊張、任務交織、環境復雜等多重挑戰,項目部迎難而上,接連實現關鍵節點突破:9月8日,1號機組轉子首吊成功,拉開核心部件安裝序幕,鼓舞全員士氣;10月29日,2號機組轉子接力吊裝,精準就位,展現團隊高效連續作戰能力;12月15日,3號機組轉子成功吊裝,年度轉子吊裝任務超額完成。 目前,隨著三臺機組轉子相繼就位,1號、2號機組已全面轉入總裝和分部調試階段,3號機組安裝工作也將加速推進。與此同時,4號機組相關準備工作正在有序開展。 尚義抽水蓄能電站作為國家可再生能源發展規劃的重點項目,共安裝4臺35萬千瓦可逆式水泵水輪機組,總裝機容量140萬千瓦,電站投運后,每年可節約標準煤約15萬噸、減排二氧化碳約40萬噸,對優化京津冀能源結構、保障電網穩定運行、促進新能源消納具有重要作用。 |
|
|
|
